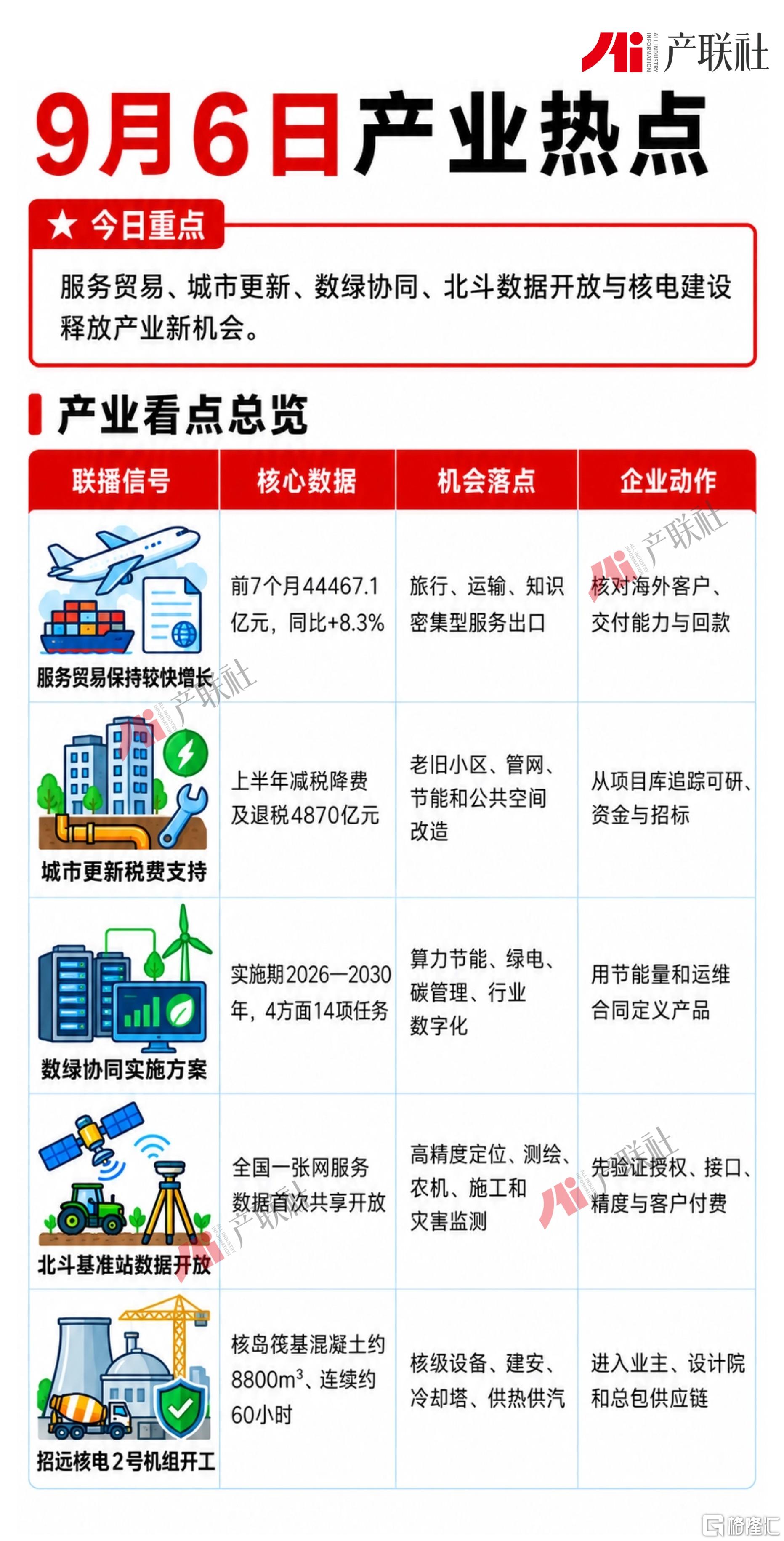

【老板看联播】8.98万亿软件、115条货运新航线、60.36亿调峰项目:产业机会进项目与运营验证期

核心要点:服务贸易、城市更新、数绿协同、北斗数据开放与核电建设释放产业新机会。
9月5日《新闻联播》释放的产业信息集中在五个方向:服务出口延续两位数高增长、城市更新落地千亿级税费减负、数绿协同五年行动启幕、全国北斗公共数据合规开放、大型核电主体工程集中开工。
三组数字给出了当前经营坐标:前7个月服务出口同比增长17.1%,明显快于进口的3.2%;上半年支持城市更新的减税降费及退税合计4870亿元;招远核电2号机组核岛筏基混凝土约8800立方米,预计连续浇筑约60小时。前两项用于判断市场和现金流,后一项已经进入可核验的工程量。
机会的落点各不相同。服务贸易看出口结构和客户回款,城市更新看项目清单与资金闭环,数绿协同看节能指标与改造合同,北斗数据开放看授权规则、接口和付费客户,核电建设看供应商资质、标段和交付节点。只有后三类项目披露设备数量、施工图或采购清单后,原材料需求才具备吨数预测条件。
企业可以把今天的信息分成三类:服务贸易数据用于选择市场,城市更新与数绿协同政策用于寻找项目,北斗和核电节点用于核对产品与交付能力。销售预测只记录业主、预算、采购数量和时间表已经明确的机会;核电已披露的8800立方米混凝土可纳入施工排产,其内部材料用量仍以配合比和施工图为准。

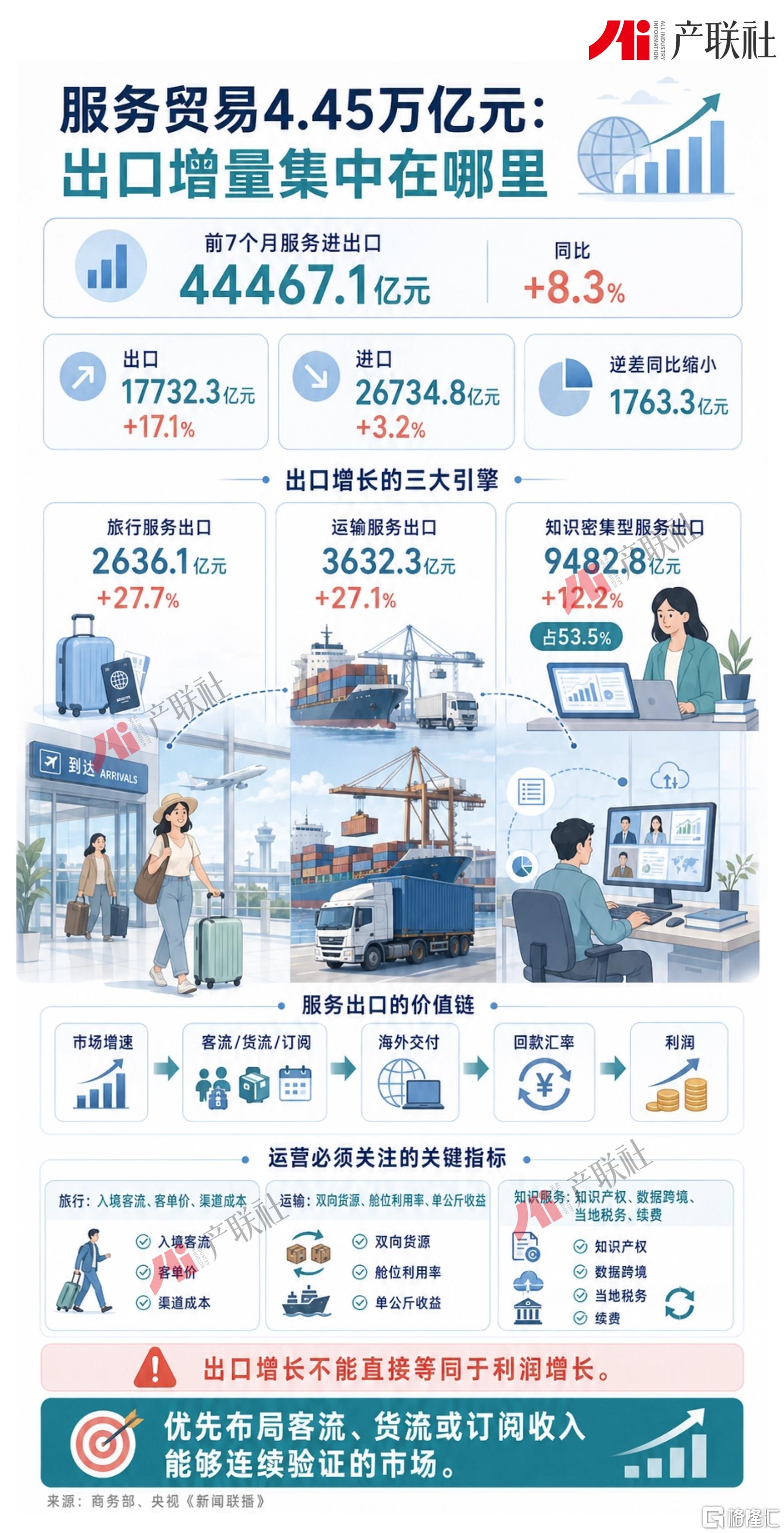

一、服务贸易4.45万亿元:出口增长17.1%,跨境服务迎来结构性增量
《新闻联播》报道,前7个月我国服务贸易保持较快增长。商务部数据显示,服务进出口总额44467.1亿元,同比增长8.3%;出口17732.3亿元,增长17.1%;进口26734.8亿元,增长3.2%;逆差9002.5亿元,同比缩小1763.3亿元。出口增速高出进口13.9个百分点。与上半年17.6%的累计出口增速相比,前7个月回落0.5个百分点,仍保持两位数增长。
细分结构更能解释机会来源。旅行服务出口2636.1亿元,同比增长27.7%,运输服务出口3632.3亿元,增长27.1%,两者对服务出口增长的贡献率合计52.0%。知识密集型服务出口9482.8亿元,增长12.2%,占服务出口53.5%;个人文化和娱乐服务、知识产权使用费出口分别增长57.8%和42.1%。

服务贸易增长最快的环节已经比较清楚:入境旅行、国际运输和知识密集型服务。旅行企业要同时看入境客流、客单价和渠道成本;运输企业要看双向货源、舱位利用率与单公斤收益;软件、内容和专业服务企业则要解决知识产权、数据跨境、当地税务与售后问题。
服务出口增长能否转化为利润,还要核对海外交付成本、应收账款周期和汇率影响。企业可优先布局客流、货流或订阅收入能够连续验证的市场,把一次性项目拆成标准产品、持续运维和当地渠道合作,并对高增长业务设置回款与客户集中度上限。

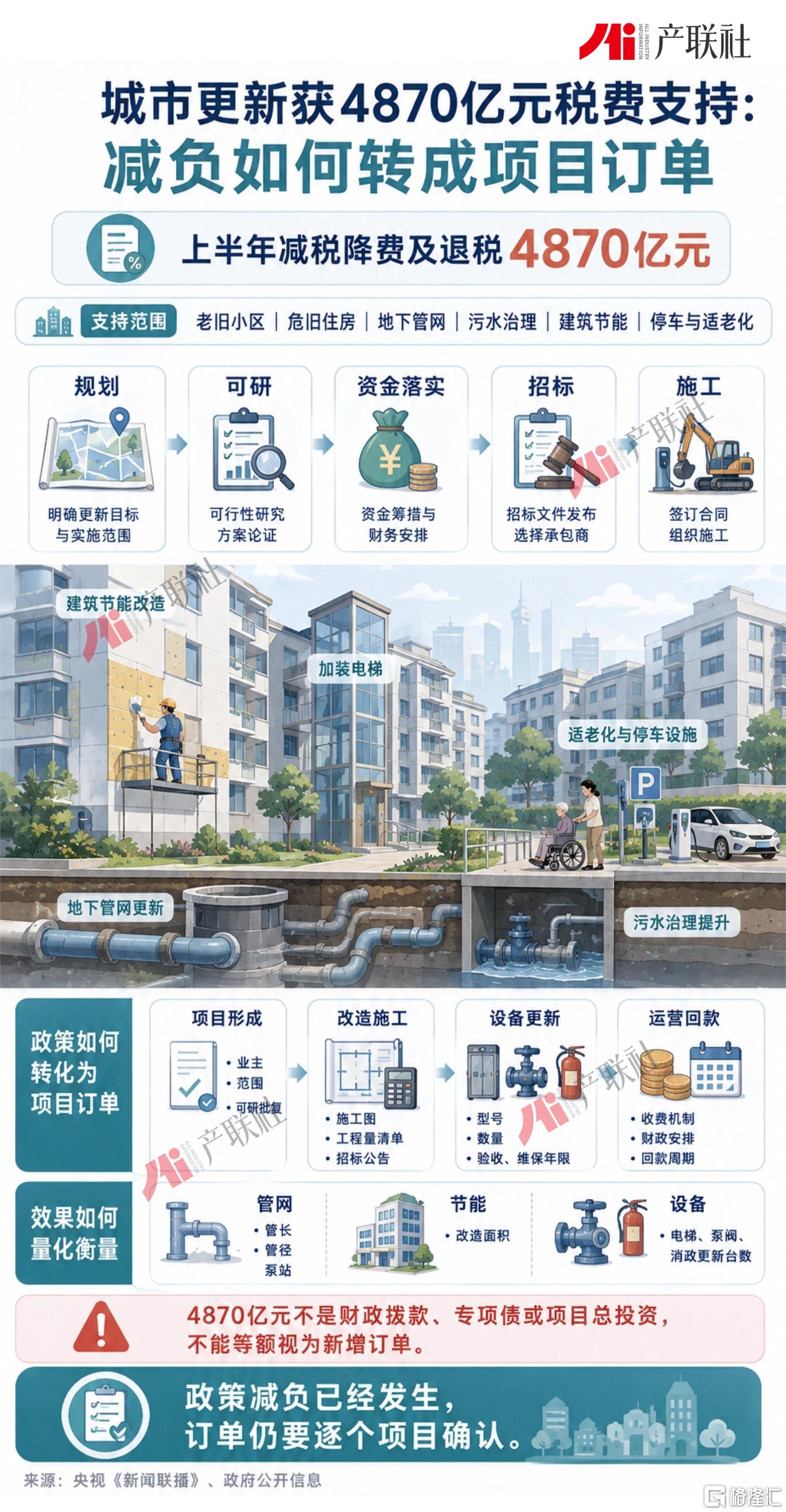

二、城市更新获4870亿元税费支持:项目财务模型改善,订单仍要逐个确认
《新闻联播》报道,上半年我国支持城市更新减税降费及退税4870亿元。该数字反映税收政策在城市更新相关经营主体和项目中的支持规模,包含减税、降费和退税,口径与财政拨款、专项债发行额、项目总投资均有区别,不能直接视作新增建设资金。
城市更新通常覆盖老旧小区、危旧住房、地下管网、污水治理、公共空间、既有建筑节能、停车和适老化改造。4870亿元没有直接形成同等规模的新增订单,但会改善开发、施工、设备运营和资产盘活企业的现金流。税费成本下降后,部分存量改造项目的财务可行性和社会资本参与条件可能改善。

对供应商而言,真正决定订单的是地方项目库、可研批复、资金方案和招标进度。地下管网看管长、管径和泵站数量,建筑节能看改造面积,电梯、泵阀和消防设备看更新台数。4870亿元没有对应的全国工程量,不宜据此推算材料需求。
企业应建立城市更新项目漏斗,按“规划、可研、资金落实、招标、施工”五档管理。设计和设备企业尽早进入方案阶段,用节能量、全寿命成本和运维响应参与技术比选;施工企业重点核对支付条件、变更机制与旧城现场风险;材料企业只把已披露规格和数量的标段纳入销量预测。

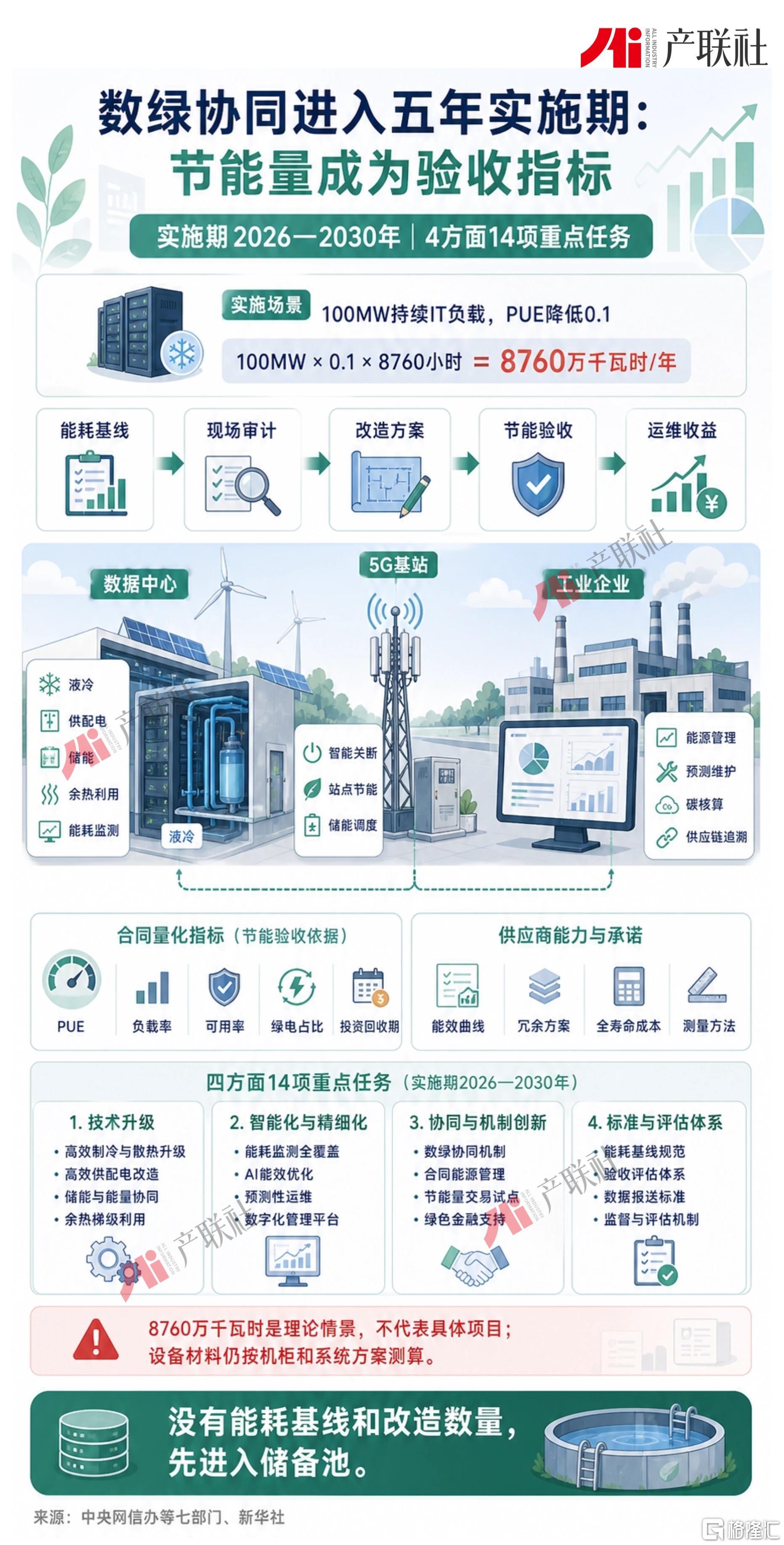

三、数绿协同五年方案实施:能耗指标成为数字化项目验收硬门槛
《新闻联播》报道,《促进数字化绿色化协同转型发展实施方案(2026—2030年)》印发。方案由中央网信办等七部门联合印发,设置4方面14项重点任务,覆盖人工智能绿色发展、算力基础设施与5G基站能效、可再生能源消费,以及农业、制造、流通消费、城市运行和生态治理等场景。
这条政策把数字化项目的验收指标进一步拉向能耗和减排。算力中心的机会包括液冷、供配电、储能、余热利用、能耗监测和调度软件;制造业的机会包括能源管理、设备预测维护、碳核算和供应链追溯。客户采购将更关注改造前基线、节能量、可用率和投资回收期。

可复核的节能情景为:100MW持续IT负载,PUE降低0.1,理论年节电量=100MW×0.1×8760小时=8760万千瓦时。该数值用于解释PUE改善的数量级,没有代表任何具体项目;实际结果还受负载率、运行时长和气候影响。服务器、液冷设备、电缆和铜材需求须按新增机柜、单柜功率和系统方案计算。
企业应把方案转成可验收产品。设备商提供能效曲线、冗余方案和全寿命成本,软件商打通电、水、气和生产数据,节能服务商明确基线、收益分成和测量方法。没有能耗基线和改造数量的政策项目进入储备池,完成现场审计并确认预算后再进入销售预测。
四、北斗基准站数据授权运营:公共时空底座开放,比拼场景落地能力
《新闻联播》报道,我国北斗基准站服务数据首次向社会共享开放。自然资源部公开信息显示,中国卫星导航定位基准站网服务数据正式启动授权运营,全国北斗基准站一张网服务数据面向重点行业和市场主体开放,原则是安全可控、优质高效,目标是推动公共时空数据合规流通。
变化发生在应用底座。过去部分企业需要自建或分散接入基准站网络,如今全国一张网数据开放有望降低重复建设和跨区域服务衔接成本。机会集中在高精度定位终端、测绘与工程施工、农机自动驾驶、形变监测、低空作业、灾害预警和位置数据平台。商业价值取决于授权范围、接口稳定性、精度、时延和收费方式。

数据开放之后,企业竞争重点将从基准站资源转向行业应用。可行的收入模式包括高精度终端销售、年度数据订阅、按调用量收费和项目制监测服务:精准农业看每亩服务费,工程测绘看项目交付价,灾害监测看点位数量与运维年限。授权价格、行业范围和服务等级尚未披露,当前不宜预测市场规模。
企业近期可申请并测试授权接口,用真实场景验证精度、时延、跨区域连续性和故障切换,再设计终端、数据订阅与运维服务的组合报价。涉及自动驾驶、低空和灾害监测时,还要保留惯导、视觉或本地基站等冗余方案,并把服务可用率和故障责任写入合同。

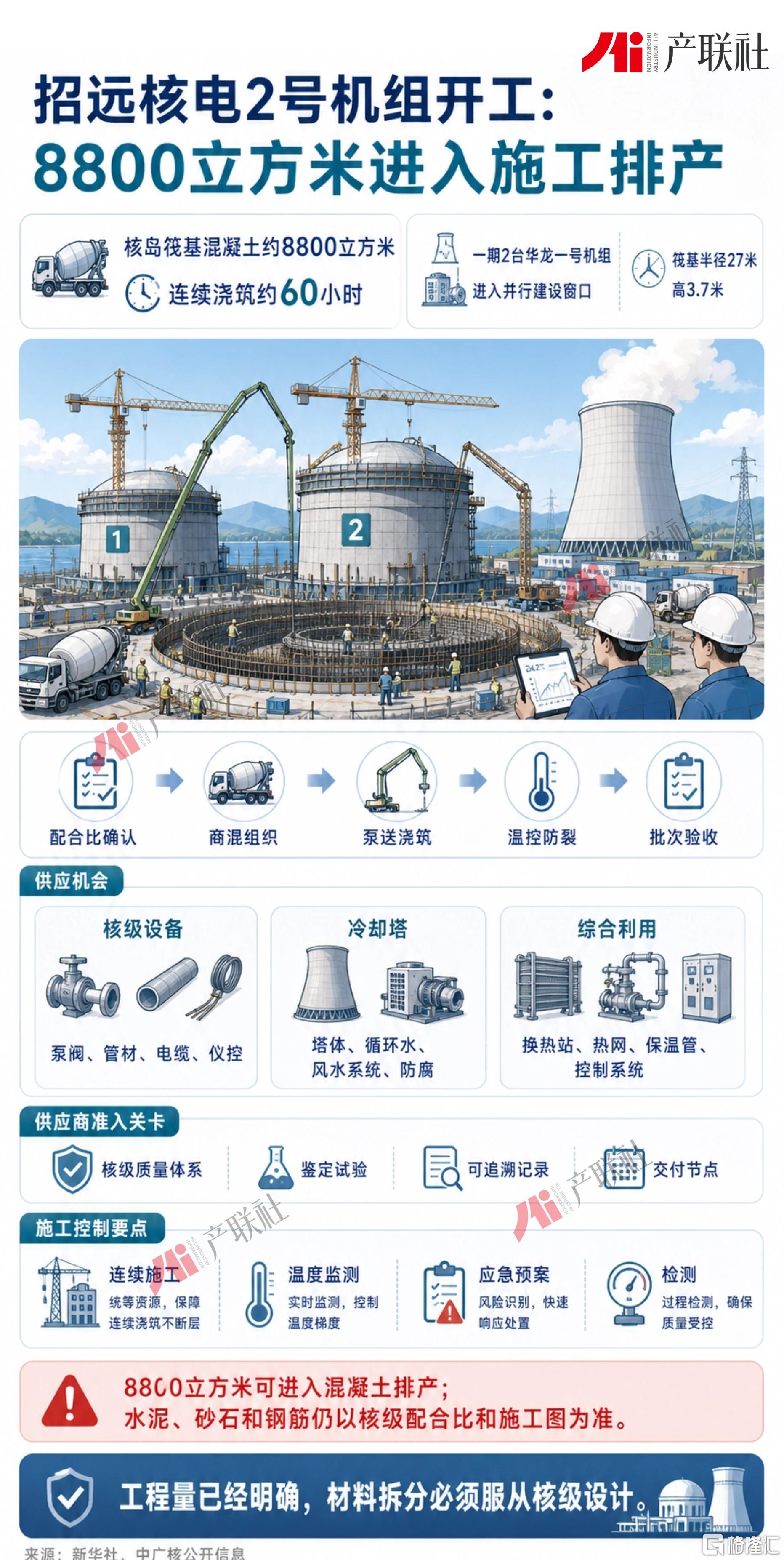

五、招远核电双机并行建设:8800m³核岛浇筑,重大工程进入施工窗口
《新闻联播》报道,山东招远核电项目2号机组主体工程开工。新华社披露,9月5日该机组启动核岛第一罐混凝土浇筑,项目一期进入全面建设阶段。项目一期建设2台机组,是我国首个配置冷却塔的“华龙一号”核电项目;2号机组反应堆厂房筏基半径27米、高3.7米,混凝土总浇筑量约8800立方米,预计连续施工约60小时。
历史节点显示采购进入叠加期:1号机组已于2025年11月开工,2号机组此次启动主体工程,一期两台机组由错峰准备转向并行建设。除核岛常规设备外,首次配置冷却塔会带来冷却系统、结构施工和运维需求;项目还计划融入胶东半岛清洁供暖一张网,推进核能供暖和工业供汽,后续热网、换热和管道项目值得跟踪。

8800立方米是当前最明确的材料工程量,可直接进入混凝土供应、运输和连续施工组织。混凝土内部水泥、砂石、矿物掺合料、外加剂的用量取决于核岛专用配合比;钢筋用量取决于施工图和配筋率。缺少这些参数时,不采用普通民用工程经验系数外推核级材料吨数。
企业应围绕核电供应链门槛安排投入。材料和设备企业核对核级质量体系、鉴定试验、可追溯记录与交期,施工企业强化连续浇筑、温控、防裂和应急预案,数字化供应商用17项先进建造技术的应用场景寻找入口。项目线索只有进入招标、合同或业主确认的采购计划后,才纳入收入预测。

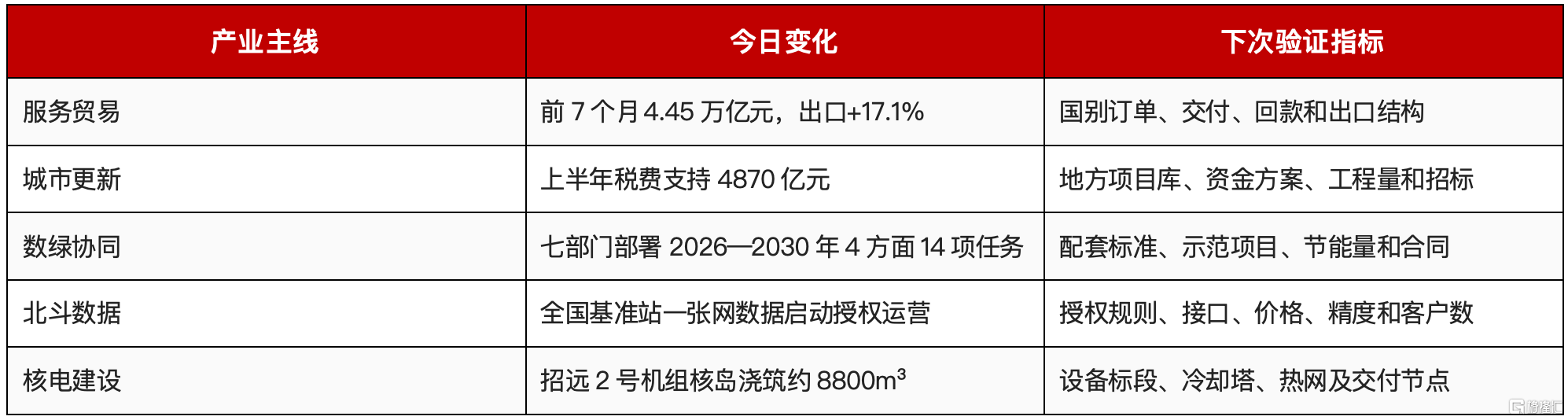

今日判断
从当天信息看,市场需求、政策减负、数据开放和工程开工已经同时出现。服务贸易提供市场方向,城市更新和核电提供项目载体,数绿协同给出节能要求,北斗数据开放带来新的服务底座。企业需要回答的核心问题很直接:客户是否明确、预算是否落实、产品能否验收、合同何时回款。
短期重点跟踪五个节点:旅行、运输和知识服务出口能否延续较快增长;各地城市更新项目的资金与招标;数绿协同方案的配套标准和示范项目;北斗数据授权主体、接口和价格;招远核电核级设备、冷却塔及供热供汽配套招标。
企业商机库可统一设置八个字段:政策依据、业主
、项目阶段、资金来源、采购数量、单套BOM、交付时间、验收指标。宏观数据用于判断方向,项目数据用于配置销售资源,BOM数据用于安排采购和产能。三类数据分开管理,能减少重复计算,也能及时发现订单兑现风险。
主线跟踪表

数据来源与口径说明
·央视《新闻联播》、央视网:2026年9月5日节目单及相关报道。
·商务部新闻办公室:2026年1—7月服务贸易数据。旅行与运输出口贡献率合计52.0%、出口与进口增速差13.9个百分点为依据公开数据计算。
·央视《新闻联播》及政府网站转载信息:上半年支持城市更新减税降费及退税4870亿元。该口径不作财政拨款、专项债或项目投资替代指标。
·中央网信办等七部门:《促进数字化绿色化协同转型发展实施方案(2026—2030年)》;人民日报、新华社关于4方面14项任务及2030年目标的公开报道。8760万千瓦时为100MW持续负载、PUE降低0.1的情景计算。
·自然资源部、央视新闻:卫星导航定位基准站网服务数据启动授权运营,全国北斗基准站一张网服务数据首次向社会共享开放。
·新华社、中广核公开信息:招远核电2号机组开工、一期2台机组、冷却塔配置、核岛筏基尺寸、约8800立方米混凝土及约60小时连续施工。
·文中涉及原材料的测算坚持工程量或型号BOM口径;未披露配合比、施工图、设备数量和采购清单的项目不估算吨数。
