选民反对,AI叙事的“逆风”?

2 小时前6.2k
数据中心争议为何快速升级?
本文来自格隆汇专栏:申万宏源宏观,作者:赵伟、陈达飞、赵宇、王茂宇、李欣越

过去一年,美国居民对数据中心的态度快速逆转,反对已从地方争议演变为跨党派的全国性力量。民意升温是否会打断AI基础设施投资扩张,进而影响AI叙事?

一、热点思考:选民反对,AI叙事的“逆风”?

(一)数据中心争议为何快速升级?电费成本上升,就业回报不足

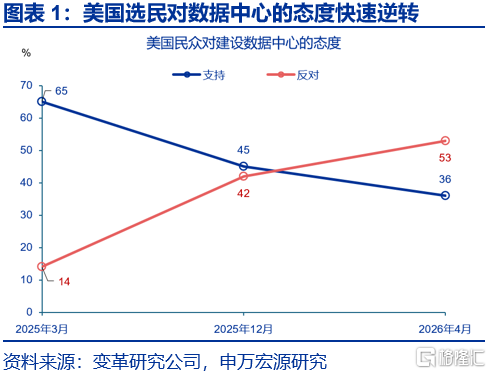

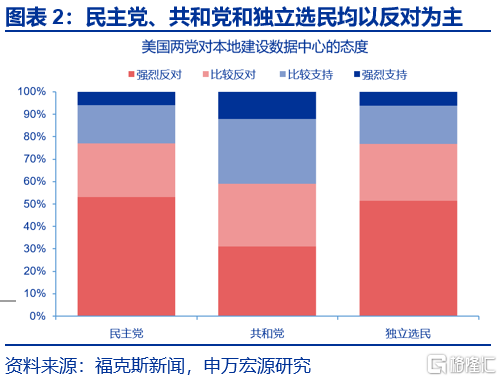

美国居民对数据中心的态度在一年内快速逆转,民众反对已发展为全国性力量。美国民调数据显示,美国民众对数据中心的态度一年内快速转变。2025年3月美国民众对建设数据中心的态度仍为支持65%、反对14%,净支持达到51个百分点;到2026年4月,支持率已下降至36%、反对率升至53%,净支持转为-17个百分点。十三个月内,净支持率下降68个百分点。两党选民对数据中心的立场高度一致。2026年7月的福克斯民调显示,民主党选民中,76%反对在本地建设AI数据中心,共和党选民也达到60%;与此同时,民众反对正演变成有组织的行动,数据中心反对组织数量由2025年末的396个上升至2026年一季度的833个,三个月增长约110%,覆盖49个州。

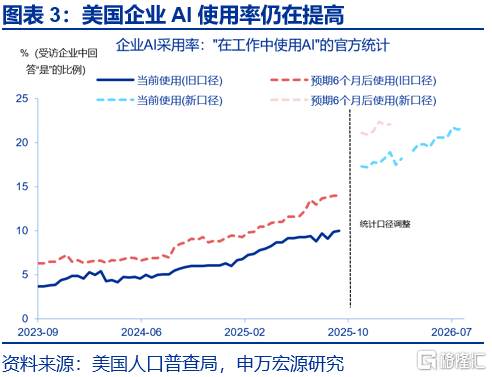

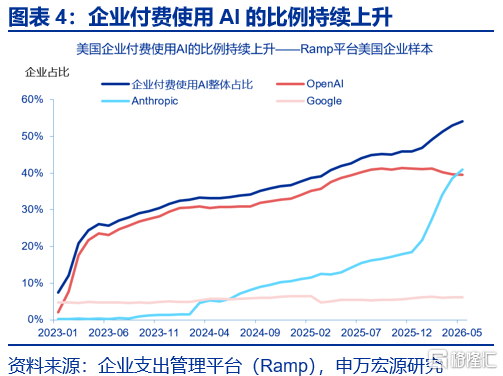

反对数据中心,并不等于反对使用AI。美国的AI使用率仍在提高,美国人口普查局数据显示,企业任意业务职能使用AI的比例由2025年11月的17.3%升至2026年8月的21.8%。企业付费数据给出了相同信号,付费使用AI产品的企业占比从2023年1月的7.5%提高到2026年5月的54.2%,累计提高约47个百分点,其中仅2026年前五个月便提高8个点。居民反对升温的同时,AI的渗透率和付费率仍在提高,说明当前主要矛盾集中在数据中心这一物理基础设施上。

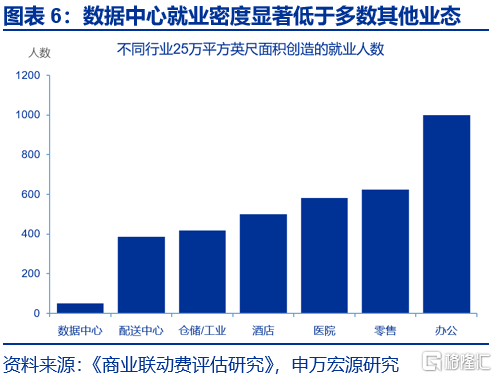

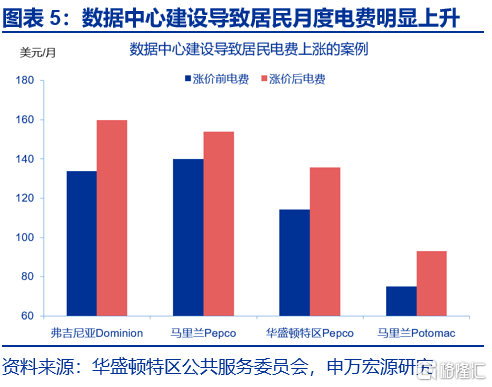

居民反对数据中心的原因是其导致电费等生活成本上升,带来的就业回报却相对有限。大型数据中心用电需求大,会增加电网扩建和电力保障成本,其中部分成本最终会通过电价调整传导至居民电费。平均而言,数据中心的建设会导致当地居民电费上涨18%左右。例如,华盛顿特区波托马克电力公司(Pepco)服务区,典型居民月度电费从约114.3美元升至135.7美元,增加21.4美元、涨幅约18.7%;马里兰州阿勒格尼电力系统(APS)服务区,居民月度电费增加约18美元、增幅约24%;弗吉尼亚多米尼能源公司服务区,居民平均月电费由133.7美元升至149.9美元,涨幅12%。就业方面,数据中心的本地就业创造能力较差。以25万平方英尺项目计算,数据中心长期就业仅约50人,办公物业可以达1000人。数据中心就业密度只有配送中心的13%左右、办公物业的5%左右。当居民承担的外部成本上升,而本地就业补偿有限时,单纯强调投资规模,越来越难以形成稳定的地方支持。

(一)民意如何影响数据中心建设?审批环节最易受阻,项目仍可迁址或重启

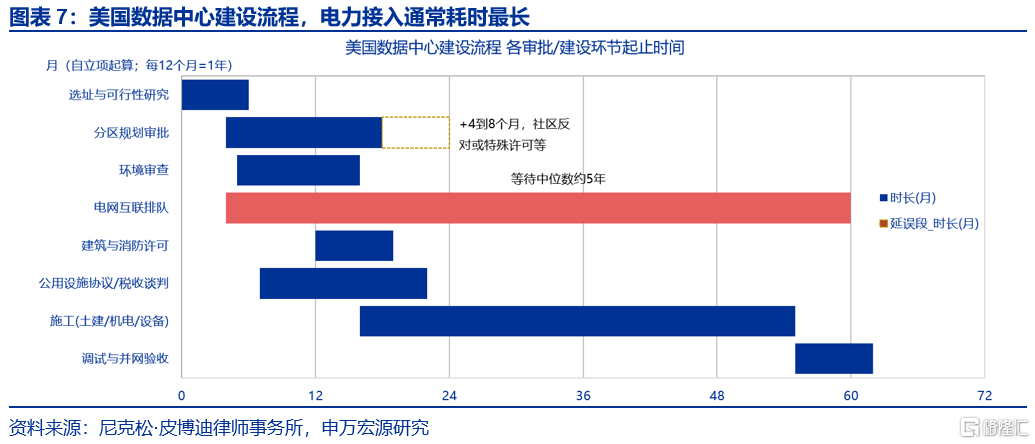

数据中心从立项、建设到运营可以拆成五个阶段,一般耗时约3-6年,各环节一般并行推进。第一阶段是选址和可行性研究;第二阶段取得开发权和许可审批,包括土地重新分区、规划审批、环境审查等,审批环节通常耗时11到14个月左右;第三阶段是电力接入与配套基础设施建设。由于美国电力紧缺,电网接入排队耗时最久,等待中位数约为5年;第四阶段是土建、机电和设备安装。由于电力设备供给紧张,整个建设过程可能拉长到约3年;第五阶段完成通电、调试和正式运营。

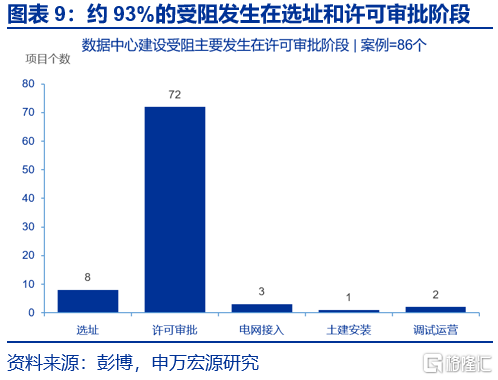

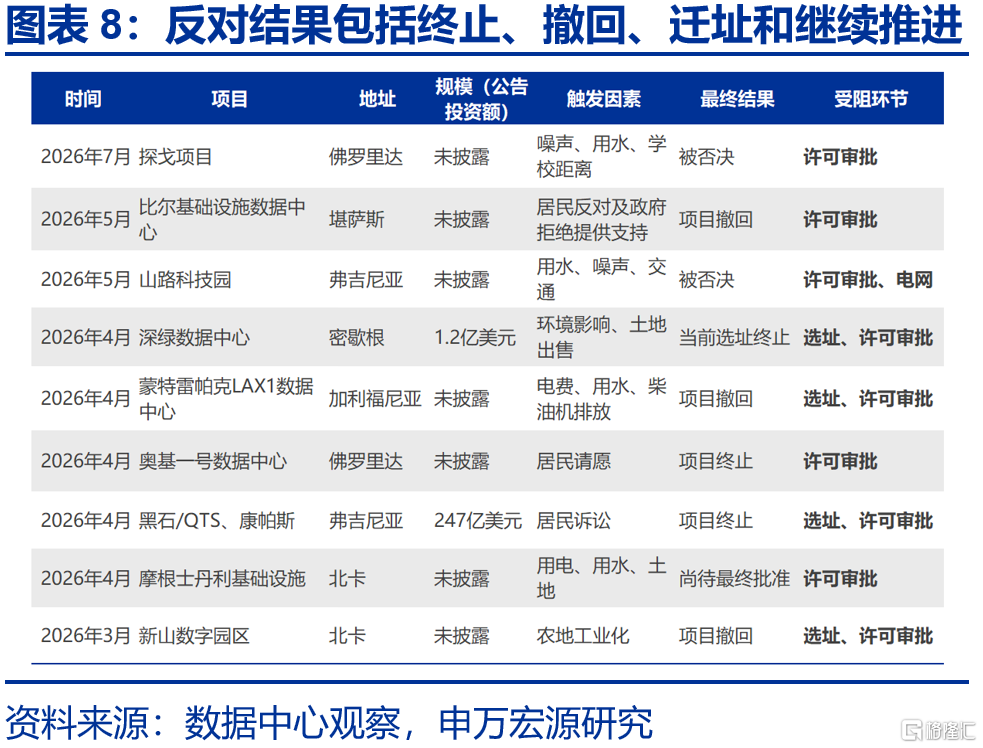

居民反对本身不具备直接否决权,但可以影响审批环节,93%的数据中心受阻发生在选址和审批阶段。民意最容易影响的是地方审批,数据中心审批通常需要经过公开听证、规划委员会审议以及地方议会表决,居民可以通过听证发言、请愿、社区组织和向地方议员施压等方式直接影响审批结果,部分地区在反对集中后还会出台临时暂停令。在我们统计的86个明确受阻的项目中,72个发生在许可审批阶段,占84%;8个发生在选址阶段,占9%,两者合计达到80个,占样本的93%。相比之下,电网接入阶段仅3个,土建安装阶段1个,调试运营阶段2个。一旦审批通过,进入施工和设备安装阶段,地方反对的影响明显下降。从最终结果看,受阻项目也并非全部消失:部分项目被终止或撤回,部分项目调整规模、修改设计或迁往其他辖区。截至目前(26年8月),已开工、已订设备的大型项目尚无一个被地方直接否决。

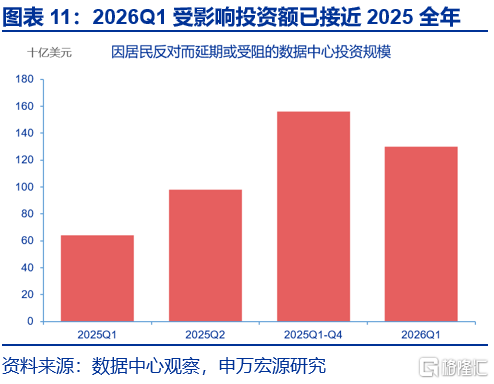

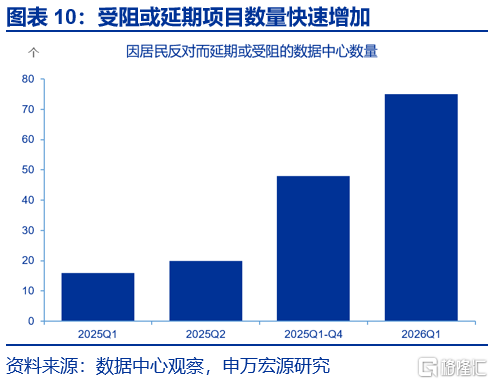

数据中心受阻数量正在上升,但受影响投资额不能直接理解为被取消的投资。数据中心观察(Data Center Watch)统计显示,2025年全年,美国48个数据中心项目、共1560亿美元计划投资受到民众反对阻断或延期;2026年一季度75个项目、约1300亿美元计划投资被取消或延期。单季受影响项目数量已经超过2025年全年。需要注意的是,这两组金额均为公开披露的计划投资规模,不代表已经投入的资本或实际投资损失。

(三)AI基建进展受到民意影响了吗?总量继续扩张,供给交付时点正在后移

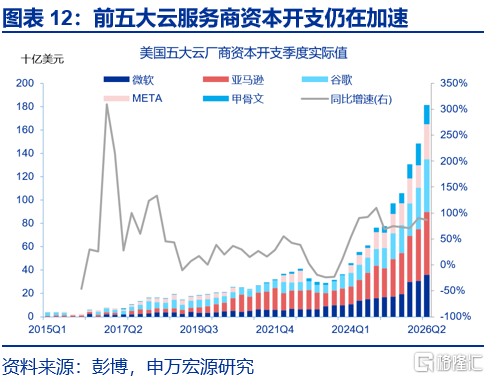

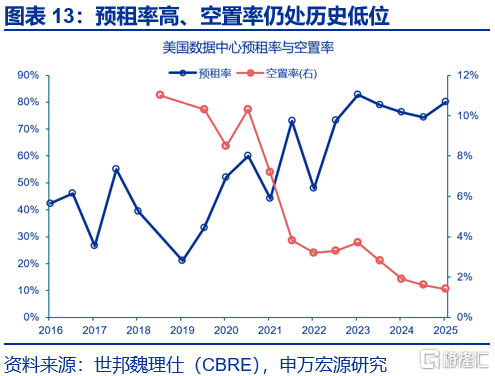

从资本开支看,居民反对没有改变AI基建扩张的总方向。美国五大云服务商2026年上半年资本开支达到3299亿美元,较2025年上半年的1751亿美元增长88%。预计2026年全年资本开支规模达7882亿美元,2027年或进一步达到约1.09万亿美元,居民反对未导致资本开支出现系统性下修。当前数据中心供给仍明显偏紧,需求侧仍未触及总量拐点。美国数据中心空置率已经降至1.4%的历史低位,在建项目预租率达到80.1%。供给尚未交付,大部分容量已经被客户提前锁定,表明现实市场仍处于较强的供给约束状态。

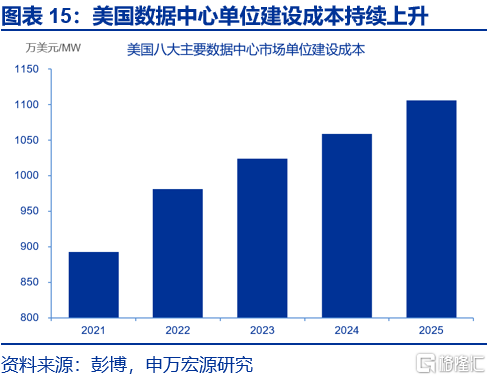

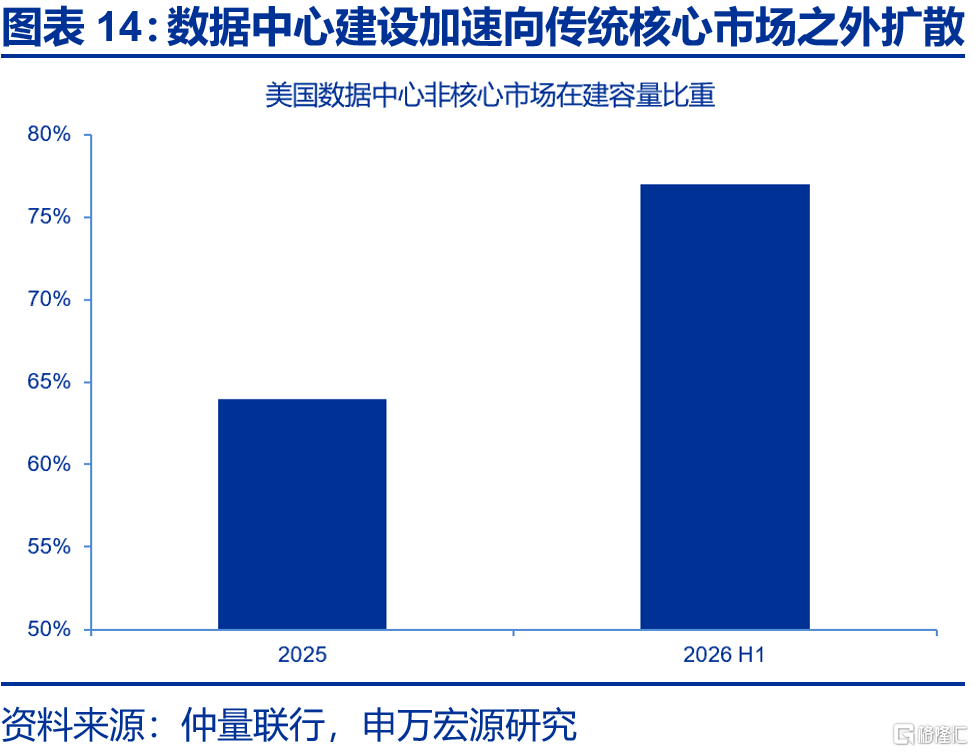

居民反对难以压降全国AI投资,但可能抬升单位建设成本。被地方否决的项目可迁往其他地区,数据中心建设正在向传统核心市场以外扩散。2025年,64%的数据中心建设位于传统成熟市场之外,到2026年,进一步上升至77%。居民反对引发的重新选址、诉讼、审批延期以及隔音、节水和自备电源等妥协方案会增加项目综合成本。根据美国八大数据中心市场口径衡量,数据中心单位建设成本由2021年的892.5万美元/MW升至2025年的1106.2万美元/MW,四年累计上涨约24%。需要注意的是,这组成本数据未包含土地、外部电力工程、服务器和专业服务费用,不能将全部成本上涨都归因于居民反对。

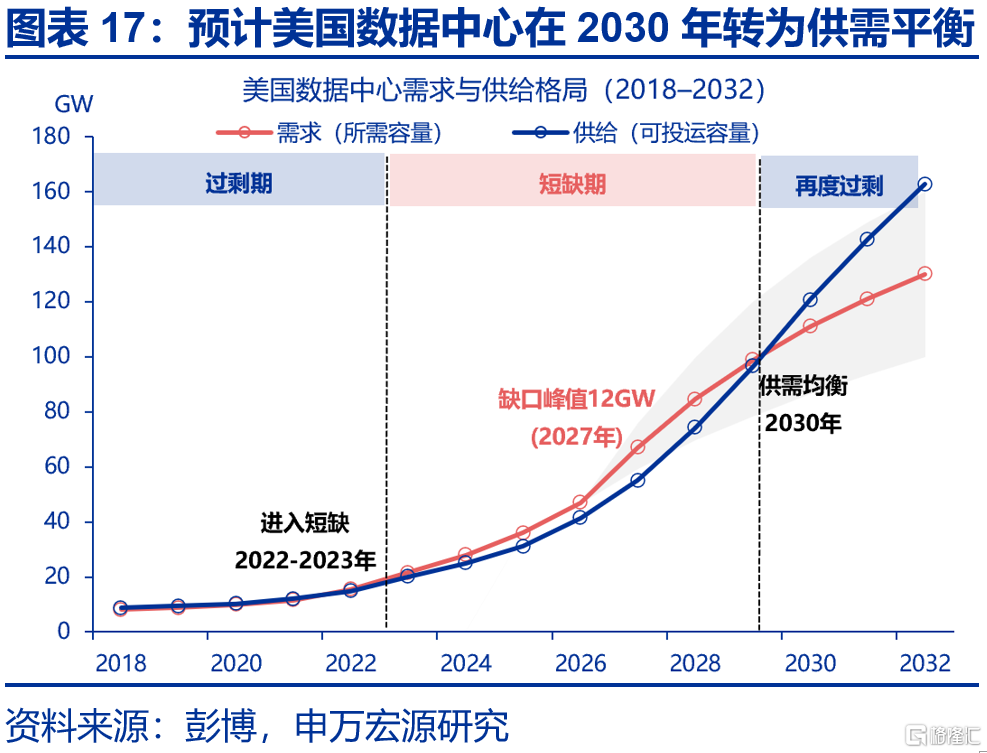

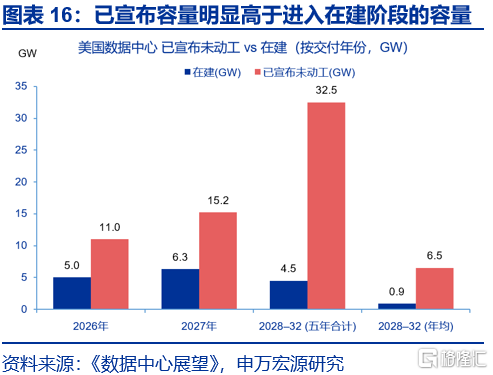

美国数据中心面临的主要问题仍是供给交付偏慢,居民反对可能进一步放大延期风险。电网排队、电力设备供给是数据中心建设的主要瓶颈,在此基础上,地方反对,审批不确定性可能进一步加剧供给紧张。截至2026年4月,原计划在2026年交付的数据中心总容量约16GW,其中已经在建的为5GW,仍有约11GW尚未动工;2027年已宣布21.5GW,在建约6.3GW,尚未动工约15.2GW。2028-2032年合计宣布37GW,在建约4.5GW。美国数据中心的短缺可能在2027年进一步加剧。数据中心市场在2023年前后进入短缺状态,供需缺口从2024年的3GW扩大至2025年的5GW。基准情景下,2026年需求约46.9GW、供给约41.4GW,缺口5.5GW;2027年缺口进一步扩大至约11.9GW,为本轮缺口的峰值,供需平衡的时间可能被推迟到2030年。这意味着,部分人工智能收入可能无法按原计划确认,年度经常性收入(ARR)的兑现节奏仍可能继续被推迟。

综合来看,美国民众反对未改变AI投资的总体方向,但可能拖累数据中心落地效率,导致算力供给兑现时间进一步后移。短期看,美国AI基建仍处于供需紧张阶段,五大云厂商资本开支仍在加速。公开案例中,93%的数据中心受阻发生在选址与许可审批阶段,受阻的项目可延期、调整方案或转移到美国其他地区,不能直接视为全国算力供给永久退出。电力供给仍是数据中心建设的主要瓶颈,居民反对通过审批延迟、诉讼和迁址等进一步降低数据中心建设速度,可能使2027年的供给缺口进一步扩大,算力不足对AI收入的制约可能持续至2028年,2029年前后随着新增容量陆续运营而逐步缓解,供需平衡的时点推迟至2030年。

风险提示

1、美国金融条件超预期收紧。若美国利率、汇率及资产价格波动加大,居民和企业部门可能面临一定调整压力。

2、地缘政治冲突升级。美伊冲突尚未终结,地缘政治冲突可能加剧原油价格波动,扰乱全球“去通胀”进程和“软着陆”预期。

3、美联储超预期转“鹰”。若美国通胀展现出更大韧性,可能会影响美联储未来降息节奏。



注:本文内容节选自申万宏源宏观2026.8.22发布的研究报告《选民反对,AI叙事的“逆风”?——“AI泡沫”系列》,分析师:赵伟、陈达飞、赵宇、王茂宇、李欣越

相关主题/热点

格隆汇声明:文中观点均来自原作者,不代表格隆汇观点及立场。特别提醒,投资决策需建立在独立思考之上,本文内容仅供参考,不作为实际操作建议,交易风险自担。

App内直接打开
商务、渠道、广告合作/招聘立即咨询

相关文章

2026年全球半导体AMR磁角度传感器市场规模将达到1.35亿美元

细分市场报告智库 · 7分钟前

cover_pic

全球与中国纯素纹身墨水市场规模分析及行业发展趋势研究报告

细分市场报告智库 · 9分钟前

cover_pic

2026年全球光学仪器变压器市场规模将达到2.13亿美元

细分市场报告智库 · 12分钟前

cover_pic
我也说两句
