AI基建投资,从理想到现实还有多远?

42 分钟前16.1k
AI基建投资项目尚未“托底”国内政府投资
本文来自格隆汇专栏:宏观fans哲 作者:芦哲 刘子博

核心观点

“丰满的理想”:AI基建投资预期能贡献大量政府投资

2026年,海外主要经济体竞相加大在AI与半导体领域的投资规模。例如韩国政府计划开展“三大工程”—— 半导体、物理AI和AI数据中心,官方披露的计划总投资规模折合人民币高达6.4万亿元。

2026年7月,国家发改委在新闻发布会披露,“十五五”时期,算力网建设有望新增直接投资4万亿元。其代表工程正是“东数西算”,涉及大量AIDC投资建设。综合考虑(1)除服务器等AI硬件外,国内AIDC的建设成本仅为200—250亿元/1GW左右,(2)与美国市场主流服务器等规格相当的AI硬件采购成本约210亿美元,折合人民币约1400—1470亿元计算,国内建设规模达1GW的AIDC前期投资大约需要1600—1720亿元,相当于美国投建成本的65%左右。

结合“十五五”时期算力网建设有望新增直接投资4万亿元计算,这意味着期间国内至少新增24.1GW的AIDC建设规模。代入新增装机容量(GW)的测算公式可得,24.1GW的AIDC建设规模意味着国内“每日Token消耗量增量”未来预期可达到529万亿Token,即:国内日均Token调用量从2025年底对应的100万亿增长至629万亿。

“骨感的现实”:AI基建投资项目尚未“托底”国内政府投资

从地方专项债的实际发行情况看,目前AI基建投资的贡献尚不显著。今年前7个月,预期能够贡献实物工作量的地方政府新增专项债(简称“实物新增专项债”)仅使用了全年预期额度的58.5%,同比下降约6.9个百分点。从项目分布看,“实物新增专项债”仅有1.6%左右被投向包括AIDC在内的新基建项目,该比例相对较低。部分AI基建投资项目的预期收益模糊、可行性研究不过关可能是制约项目落地的重要因素。

结合ARR看,海外LLM同样面临预期收益模糊的质疑。在美国,尽管OpenAI、Anthropic最新ARR数据合计已达720亿美元,但为实现10%的AI基建投资IRR,仍需进一步增长约47%。

国内AI基建投资不宜只算“直接经济账”。如果单纯因为项目投资收益不明确而限制AI基建投资的规模,反而可能会“因噎废食”。一方面,目前海外大语言模型(LLM)的“货币化路径”主要来自替代人工成本,过于追求LLM自身的盈利能力可能反而与扩大青年群体就业的政策导向相悖。另一方面,LLM的经济价值同样体现在“预防损失”和“间接创收”。

英国财政部《绿皮书》为国内完善战略产业的回报评估制度提供了有益参考。在国内,对于一些综合财力较为充裕、债务负担相对较轻的经济大省,或可同样秉持“算总账”的原则,探索评估政府投资项目社会价值的新方式。

风险提示:(1)对国内AIDC投资成本的估算可能不够准确;(2)对国内新增装机容量(GW)的估算可能不够准确;(3)对LLM货币化前景的分析可能不够完善;(4)将AI基建投资的核心矛盾点只聚焦于货币化前景可能不够全面;(5)纳入分析范围的LLM可能数量较少。

正文


1.  “丰满的理想”:AI基建投资预期可贡献大量政府投资


1.1. 2026年,海外主要经济体竞相加大AI领域投资力度

近年来,海外主要经济体纷纷加大在AI领域的投入。仅就2026年海外主要经济体新公布的AI领域投资计划而言,

  • 2026年一季度,美国4大超大规模云服务商公布的全年资本开支计划值超过7000亿美元;

  • 韩国政府发布为实现“跨越式发展”而需开展的“三大工程”—— 半导体、物理AI和AI数据中心,计划总投资规模超过1461万亿韩元(折合人民币约6.4万亿元);

  • 日本计划到2040年度,在AI及半导体领域累计投入“官民投资额”101.6万亿日元(折合人民币约4.3万亿元);

  • 欧盟提出《欧洲芯片法案2.0》立法提案,此前2022年提出的1.0版本累计动员投资约520亿欧元(折合人民币约4030亿元)。

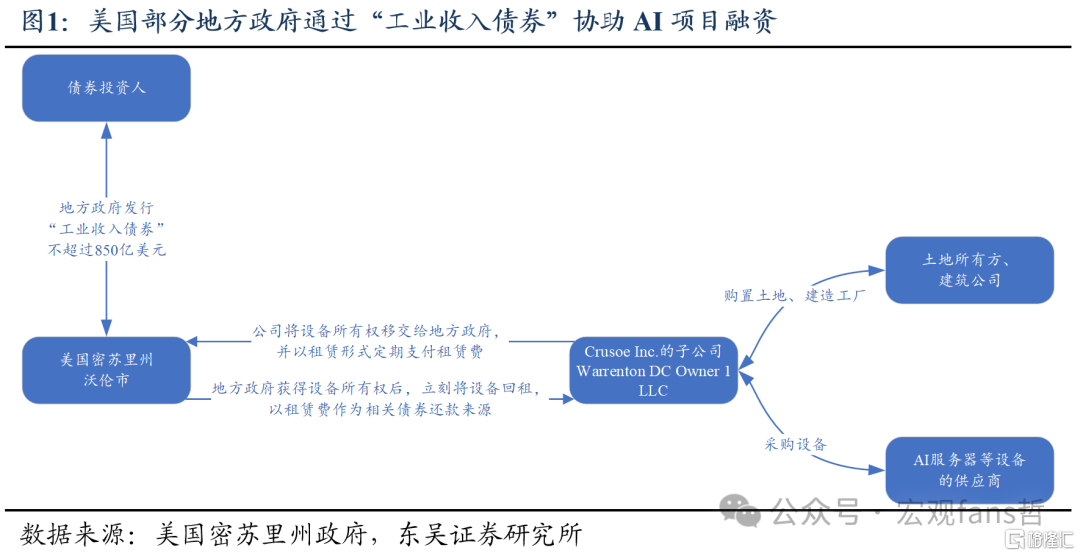

为支持AI基建投资项目落地,海外政府通过发行政府债券帮助企业融资等方式提供支持。例如2026年为支持Crusoe 关联公司 Warrenton DC Owner 1 LLC在本地建设AIDC,美国密苏里州沃伦市申请发行名义本金至多可达850亿美元的政府债券。依据该州宪法,这类“用于工业开发的地方政府收益债券”的募集资金用于购建改造土地、建筑物、机械设备等固定资产,随后出租给私人或企业,服务于制造业、商业、仓储业及工业开发目的,最终以项目收入作为债券还款来源。

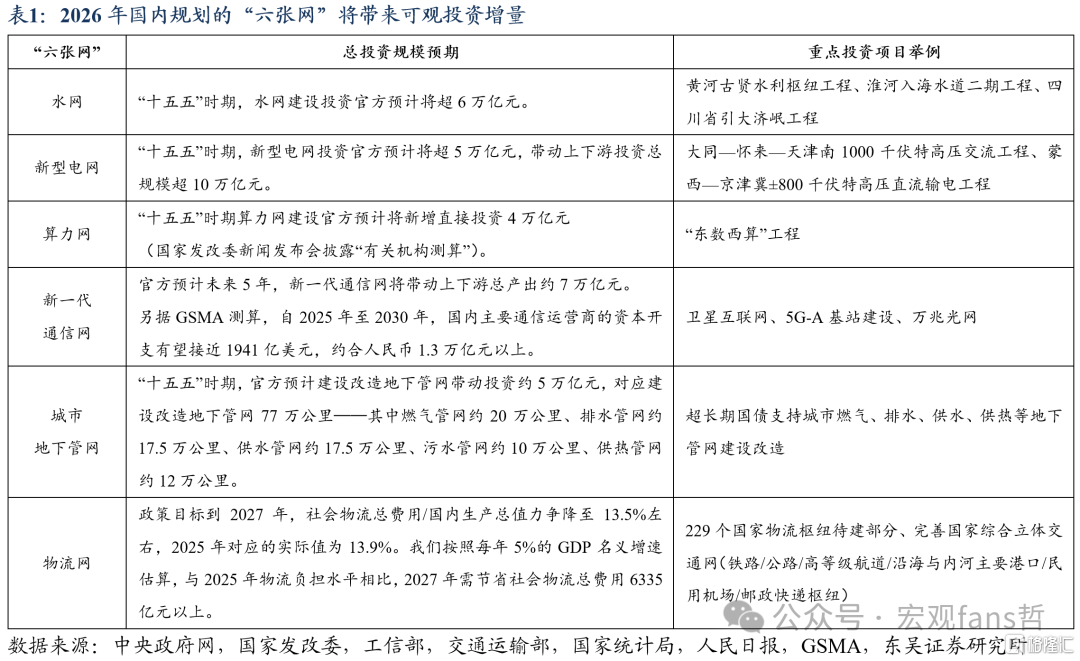

1.2.  在国内,以AIDC投资为代表的“算力网”是重要投资方向

2026年国内规划加快“六张网”的建设工作,其中算力网、新一代通信网都将惠及AI基建投资。2026年4月,中央政治局会议提出要加强水网、新型电网、算力网、新一代通信网、城市地下管网、物流网等规划建设。从预期带动的投资规模看,2026年7月,国家发改委在新闻发布会披露,“十五五”时期,算力网建设有望新增直接投资4万亿元。其代表工程正是“东数西算”,涉及大量AIDC投资建设(注:AIDC投资等同于AI基建投资,全文同)。参考GSMA测算,国内主要通信运营商自2025年至2030年累计资本开支也有望突破1.3万亿元。上述数据无不反映出,国内AI领域未来仍具有广阔的投资前景。

1.2.1.  “十五五”时期,国内AIDC新增建设需求有望达到24.1GW

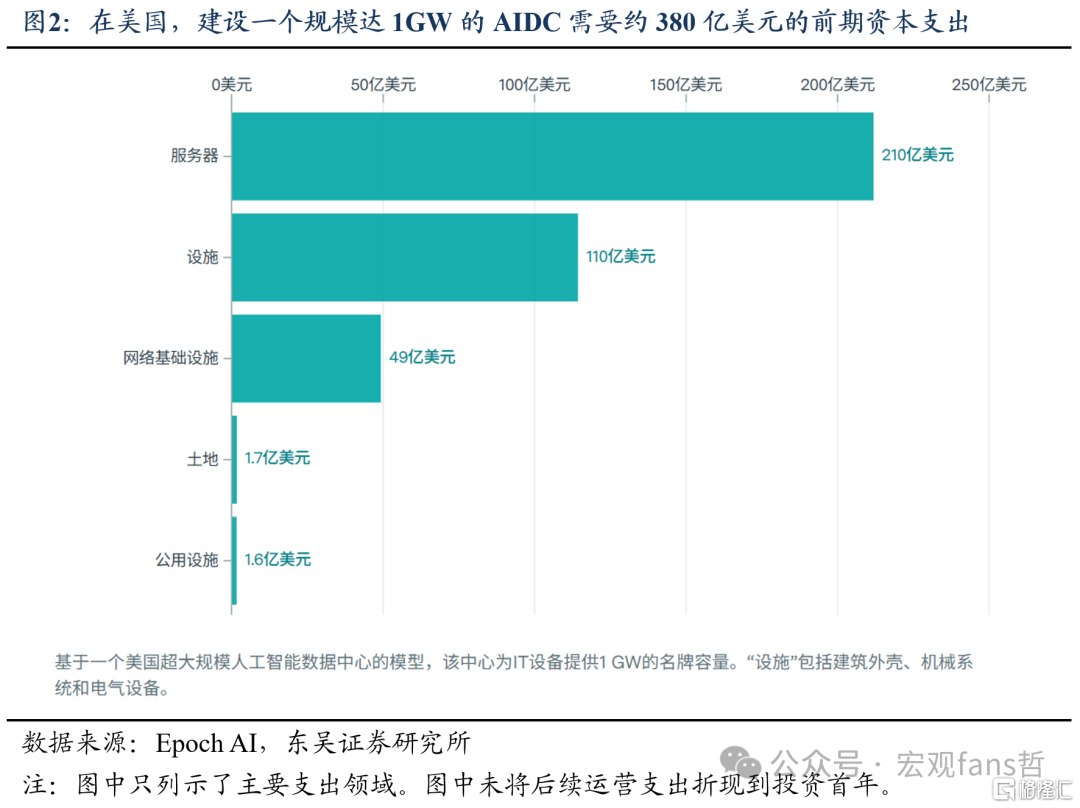

海外建设一个规模达1GW的AIDC可能需要400亿美元左右的前期投入。(1)在美国,一个规模达1GW的AIDC大约需要380亿美元的前期资本支出,以及建成后每年约9亿美元的运营支出。(2)在韩国,参考2026年6月韩国政府公布的AIDC建设计划,未来数年韩国建设8.4GW的AIDC官方预计总投资550万亿韩元,单位GW的AIDC建设成本约合443亿美元

在国内,除服务器等AI硬件外,AIDC的建设成本明显低于美国。当不考虑AI服务器及芯片等核心AI硬件时,(1)2026年4月宁夏中卫某AIDC项目披露的计划总投资为245亿元/1GW。(2)2026年6月广东佛山某AIDC项目披露的项目披露的计划总投资为25.09亿元/112.5MW,约合223.03亿元/1GW。(3)2026年1月江苏无锡惠山经开区披露,“尚航华东云基地”项目总投资超20亿元,IT容量近100MW,总投资约合200亿元/1GW。综合以上项目估计,除服务器等AI硬件外,国内AIDC的建设成本仅为200—250亿元/1GW左右。

国内建设规模达1GW的AIDC大约需要前期投资1600—1720亿元,“十五五”期间“算力网”新增直接投资4万亿元意味着至少新增24.1GW的AIDC。考虑到,在合规采购等前提下,相同规格的AI服务器在国内外的售价通常不会存在“天壤之别”。因此在国内建设规模达1GW的AIDC,按照(1)与美国市场主流服务器等规格相当的AI硬件采购成本约210亿美元,折合人民币约1400—1470亿元(取美元兑人民币汇率6.7—7.0左右);(2)各类设施及土地投资约200—250亿元估算,前期投资大约需要1600—1720亿元,相当于美国投建成本的65%左右

结合“十五五”时期算力网建设有望新增直接投资4万亿元计算,这意味着期间国内至少新增24.1GW的AIDC建设规模。此处“至少”是考虑到:如果国内AI硬件采购成本明显低于海外,例如采购单价更低的国产服务器和芯片,那么AIDC的建设规模还将进一步攀升。

1.2.2.  结合每日Token消耗量看,上述AIDC建设需求落地概率较大

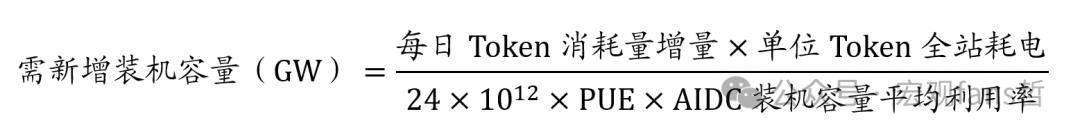

在国内AIDC需新增装机容量方面,计算公式可以参考:

其中:

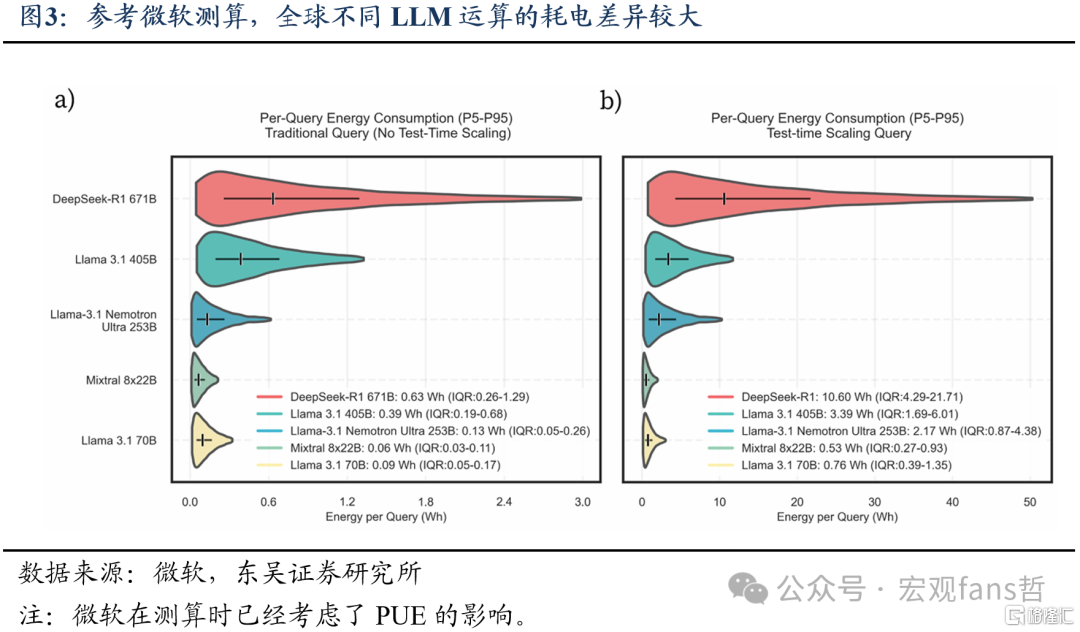

  • 单位Token全站耗电:参考微软对Deepseek的研究,可以取0.63Wh/次请求。其中,每次请求包括500个输入Token、300个输出Token,即0.7875 mWh/Token。具体测算时需注意,此处微软已经考虑了PUE,界定其在P5—P95范围内为 1.05—1.40,这基本符合我国2024年《数据中心绿色低碳发展专项行动计划》对新建及改扩建大型和超大型数据中心的相关要求。

  • AIDC装机容量平均利用率:假设为60%。

综合上文,国内建设1GW的AIDC大约需要期初投资1600—1720亿元,结合“十五五”时期算力网建设有望新增直接投资4万亿元计算,这意味着期间国内至少新增24.1GW的AIDC建设规模。代入的测算公式可得,24.1GW的AIDC建设规模意味着国内“每日Token消耗量增量”未来预期可达到529万亿Token,即:国内日均Token调用量从2025年底对应的100万亿增长至629万亿

考虑到2026年3月,国家数据局曾公开披露,我国日均Token调用量在2024年初仅为1000亿,但2025年底已跃升至100万亿,2026年3月进一步增长至140万亿。这意味着,2026年一季度,我国日均Token调用量的单季度增速约为40%、单季度增量约为40万亿

结合“十五五”期间(2026—2030年)我国人工智能领域预期仍将高速增长分析,期间国内日均Token调用量从2025年底对应的100万亿增长至629万亿应当是可以实现的。换言之,国家发改委披露的“十五五”时期算力网建设规模乃至估算的国内AIDC投资建设规模落地概率较高。


2.  “骨感的现实”:AI基建投资项目尚未“托底”国内政府投资

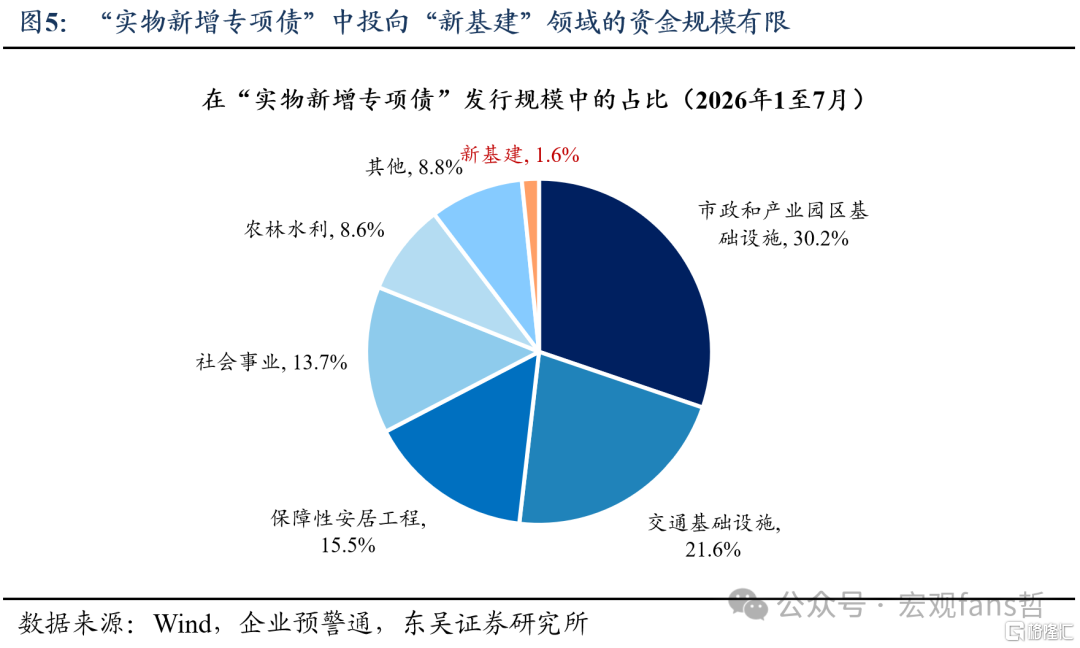

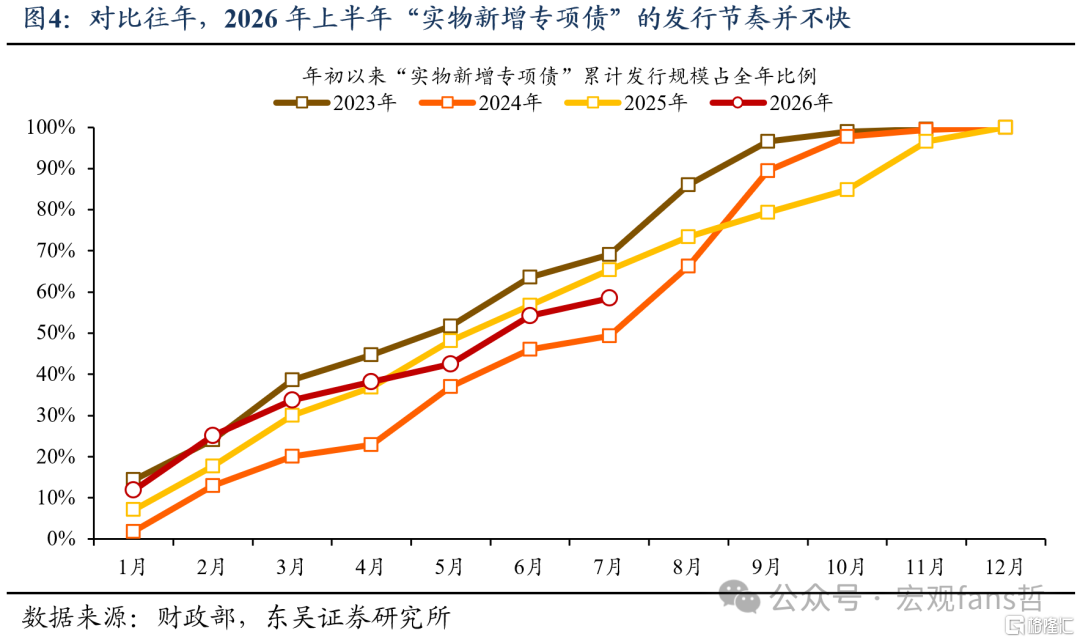

尽管理论上国内AIDC的投资建设规模预期较为乐观,相关领域也能为政府投资提供项目增量,但从地方专项债的实际发行情况看,目前AI基建投资的贡献尚不显著。今年前7个月,预期能够贡献实物工作量的地方政府新增专项债(简称“实物新增专项债”)仅使用了全年预期额度的58.5%,同比下降约6.9个百分点

从项目分布看,“实物新增专项债”仅有1.6%左右被投向包括AIDC在内的新基建项目,该比例相对较低。部分AI基建投资项目的预期收益模糊、可行性研究不过关可能是制约项目落地的重要因素。

2.1.  结合ARR看,海外LLM同样面临预期收益模糊的质疑

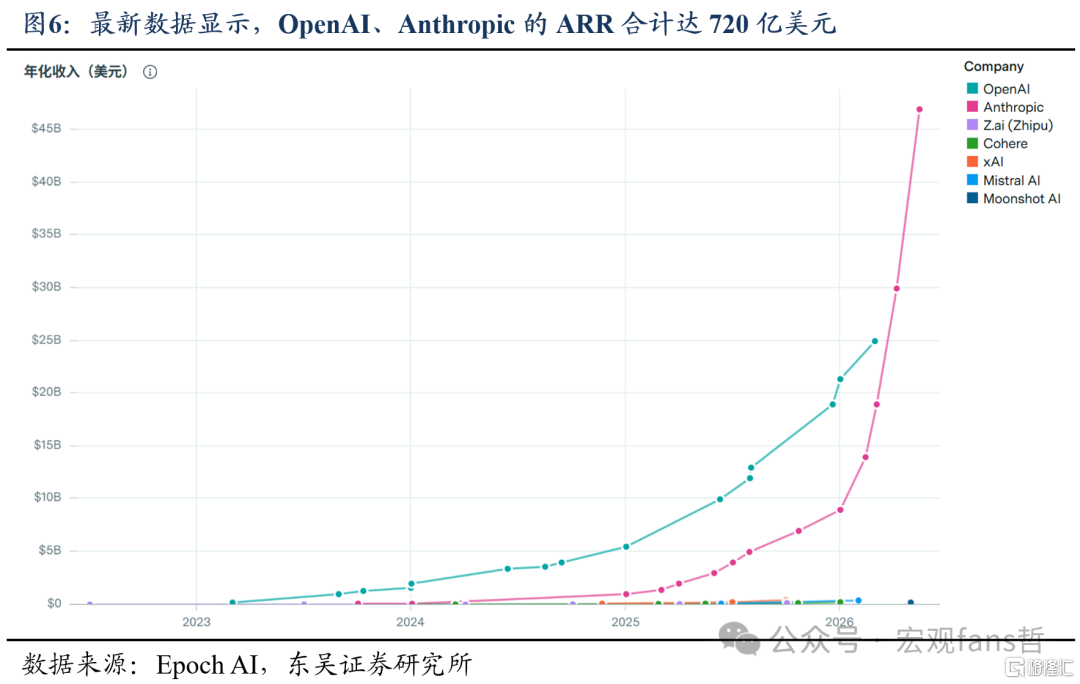

在美国,尽管OpenAI、Anthropic最新ARR数据合计已达720亿美元,但为实现10%的AI基建投资IRR,仍需进一步增长约47%。在美国,OpenAI、Anthropic通过长期合同租赁AI算力等形式,将大量Capex压力转移至由云服务商合作伙伴承担,因此OpenAI、Anthropic的“货币化能力”是评估AI基建投资回报的重要指标。

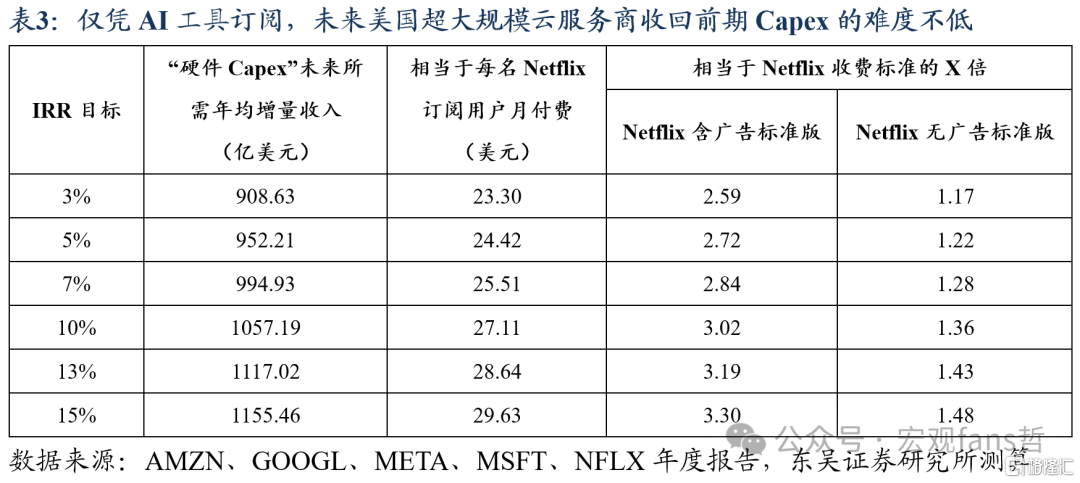

按照微软、谷歌、亚马逊、Meta四大巨头①2026年至2028年Capex同比增速均为90%,其中每家公司每年Capex的50%投向以服务器与网络设备为代表的“硬件Capex”,②T年开展的“硬件Capex”可从T+1年开始贡献营收增长,③ “硬件Capex”对应资产的折旧期限不超过6年的假设测算。自2024年至2033年,OpenAI、Anthropic每年需要额外获得超过1057亿美元的营收才能实现10%的IRR水平。如果上述额外收入完全来自AI工具订阅,那么这一要求回报相当于:当前Netflix的每名订阅用户(3.25亿人)均订阅AI工具,且AI工具的收费标准是当前“Netflix含广告标准版”的3.02倍

2.2.  国内AI基建投资不宜只算“直接经济账”

如果单纯因为项目投资收益不明确而限制AI基建投资的规模,反而可能会“因噎废食”。一方面,目前海外大语言模型(LLM)的“货币化路径”主要来自替代人工成本,过于追求LLM自身的盈利能力可能反而与扩大青年群体就业的政策导向相悖。另一方面,LLM的经济价值同样体现在“预防损失”和“间接创收”。

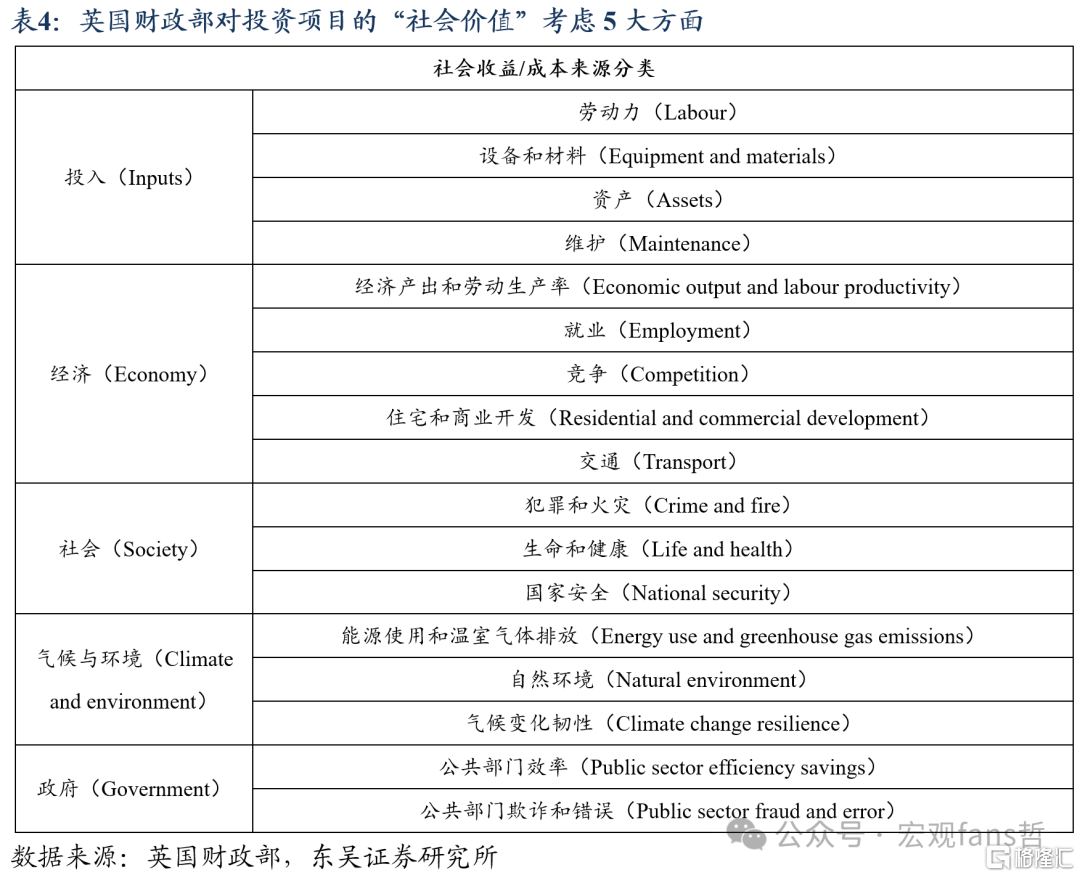

英国财政部《绿皮书》为国内完善战略产业的回报评估制度提供了有益参考。当制定涉及大量公共财政支出的议案时,英国政府部门需要遵循《绿皮书》评估投资项目的社会价值。具体指标例如收益成本比(Benefit-cost ratio)=可货币化的社会收益现值(PVB)/可货币化的社会成本现值(PVC)。计算社会收益或成本需要具体考虑投入、经济、社会、气候与环境、政府5大方面。

从估算方法看,一些相对简单的项目可以直接获取数据,例如“劳动力”可参考雇员单位时薪,“设备和材料”可以询问潜在供应商确定设备与材料的市场价值。但一些相对复杂的项目需要进行模型估算,例如“经济产出和劳动生产率”需要估算项目预期能够带来的GDP增长规模,“就业”需要估算项目建设期及建成后预计能够提供的就业岗位、工作时间、单位时薪等,“生命和健康”等涉及公共福利的可能还需要通过调查统计等方式,获取普通居民愿意为增加某项福祉额外支付多少金钱等。

总而言之,在国内,对于一些综合财力较为充裕、债务负担相对较轻的经济大省,或可同样秉持“算总账”的原则,探索评估政府投资项目社会价值的新方式。

3. 风险提示

(1)对国内AIDC投资成本的估算可能不够准确;

(2)对国内新增装机容量(GW)的估算可能不够准确;

(3)对LLM货币化前景的分析可能不够完善;

(4)将AI基建投资的核心矛盾点只聚焦于货币化前景可能不够全面;

(5)纳入分析范围的LLM可能数量较少。


注:本文来自东吴证券于2026年8月6日发布的《AI基建投资——从理想到现实还有多远?》,分析师:芦哲 刘子博

相关主题/热点

格隆汇声明:文中观点均来自原作者,不代表格隆汇观点及立场。特别提醒,投资决策需建立在独立思考之上,本文内容仅供参考,不作为实际操作建议,交易风险自担。

App内直接打开
商务、渠道、广告合作/招聘立即咨询

相关文章

2026年全球瓜尔胶市场销售额规模达到250.74亿元

细分市场报告智库 · 7分钟前

cover_pic

全球与中国生石灰市场规模、竞争格局及产业链研究报告2026

细分市场报告智库 · 29分钟前

cover_pic

2026年全球玻璃-金属密封连接器市场销售额规模达到98.21亿元

细分市场报告智库 · 38分钟前

cover_pic
我也说两句
