AI数据中心电力瓶颈重估:A股映射要回到订单、交付和收入拆分

2 天前5.0k
AI数据中心建设进入高功率阶段后,电力约束的重要性明显提升。市场容易把这条线概括为“算力扩张带动电力设备需求”,但实际传导链条更细:数据中心从立项、拿电、并网、变电站建设,到站内配电、UPS/HVDC、温控液冷,每一层的兑现节奏并不相同。

当前更靠前的瓶颈在建设前端。园区能否取得足够供电容量,外部供电工程能否按时推进,变压器和开关设备能否交付,往往比服务器采购和机柜上架更早影响项目节奏。

海外需求端仍然强。Meta将2026年资本开支指引提高至1250亿至1450亿美元,AI基础设施仍是主要投入方向。IEA预计全球数据中心用电量到2030年约945TWh,JLL预计2025至2030年全球数据中心容量新增约97GW。算力中心扩张,最后都会落到电网接入、供电可靠性和机房能效约束上。

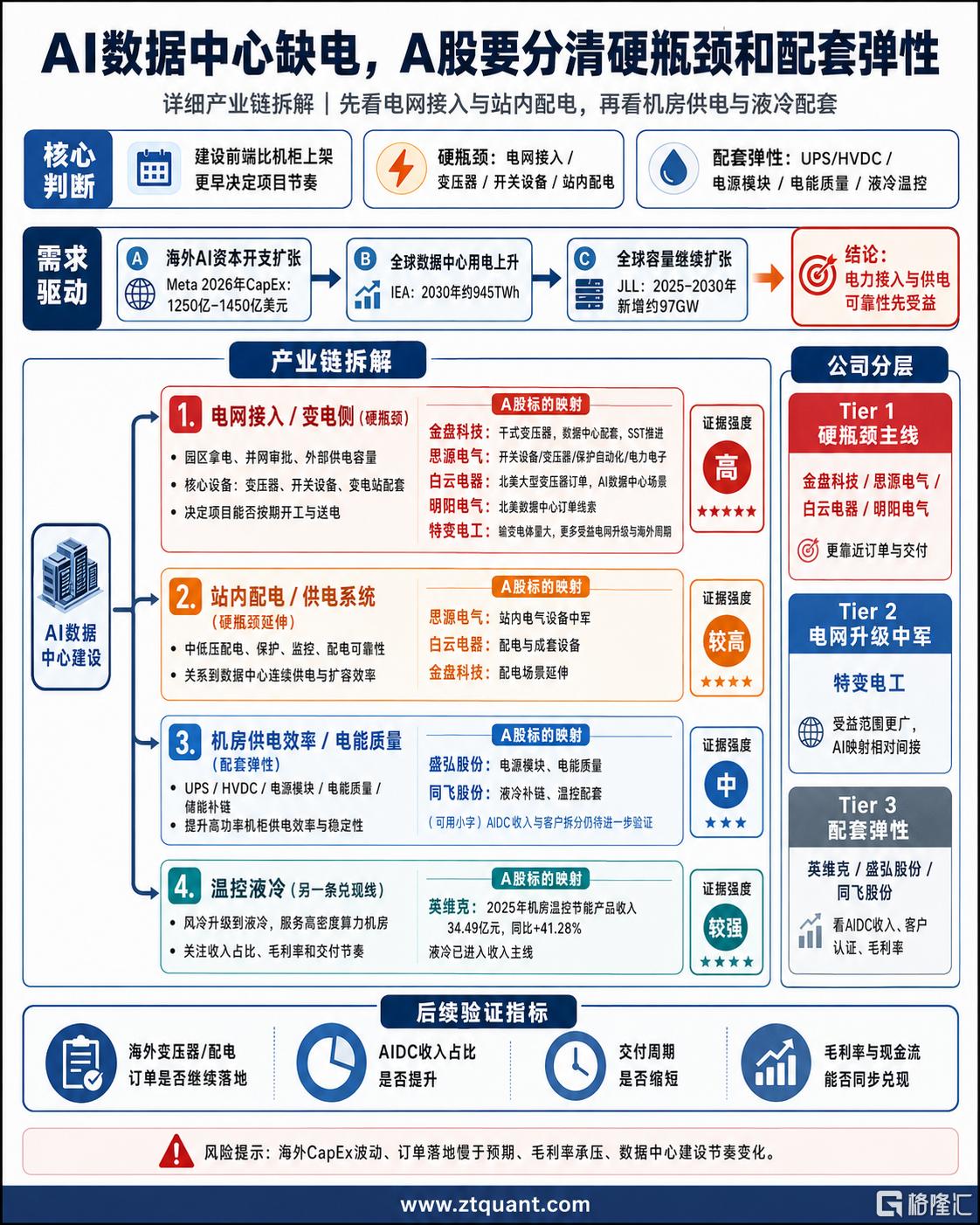

A股映射需要分三层看。

第一层是硬瓶颈主线,集中在电网接入、变压器、开关设备和站内配电。金盘科技披露数据中心配套干式变压器,并推进固态变压器SST在AIDC场景商业化,逻辑更贴近数据中心配套设备。思源电气覆盖开关设备、变压器、保护自动化、电力电子和储能,属于综合电网设备中军。白云电器、明阳电气的看点在北美数据中心相关订单,后续重点是订单持续性和交付确认。

第二层是电网升级和海外变压器周期。特变电工输变电体量更大,受益范围更广,但AI数据中心直接收入映射相对间接。它更适合放在电网投资、海外输变电需求和变压器景气周期中观察。

第三层是配套弹性。英维克属于机房温控和液冷主线,公司2025年机房温控节能产品收入34.49亿元,同比增长41.28%,说明液冷和温控已经进入收入端验证。盛弘股份、同飞股份分别对应电源模块、电能质量、液冷补链和温控配套,弹性存在,但仍需要AIDC客户、收入占比、毛利率和现金流进一步验证。

这条线的核心,不是“AI缺电”带动所有设备股,而是不同环节的证据强度不同。前端看订单和交付,站内看供电可靠性,机房侧看收入占比和盈利质量。



免责声明:本文仅为公开信息整理和内容创作参考,不构成投资建议。市场有风险,投资需谨慎。


相关股票

SH 金盘科技 SH 特变电工 SZ 英维克

格隆汇声明:文中观点均来自原作者,不代表格隆汇观点及立场。特别提醒,投资决策需建立在独立思考之上,本文内容仅供参考,不作为实际操作建议,交易风险自担。

App内直接打开
商务、渠道、广告合作/招聘立即咨询

相关文章

AI服务器核心AI梳理

炒谷养娃2007 · 昨天 17:48

cover_pic

AI数据中心遇上迎峰度夏,电力瓶颈会先重估变压器、储能还是微电网?

ZtQuant · 昨天 14:33

cover_pic

电源端的“绿色双引擎”驱动 新型电力系统100指数年内涨8.03%

老友基 · 07-03 11:48

cover_pic
我也说两句
